TEAKDECKS

Die Herstellung unserer Teakdecks

Vom Aufmaß an Bord über die Konstruktionszeichnung bis zum fertigen Produkt: So entstehen unsere Teakdecks.

1

Aufmaß & Layout

Für den Bau eines Teakdecks beginnen wir mit der dreidimensionalen und millimetergenauen Vermessung der Decksflächen. Dazu kommen wir mit unserem digitalen Messsystem für wenige Stunden an Bord. Präzise Schablonen können auch von unseren Kunden in Form von CAD-Dateien oder handgefertigt zur Verfügung gestellt werden. Nach dem Aufmaßtermin benötigen wir bis zur Montage des Teakdecks keinen Zugang mehr zur Yacht.

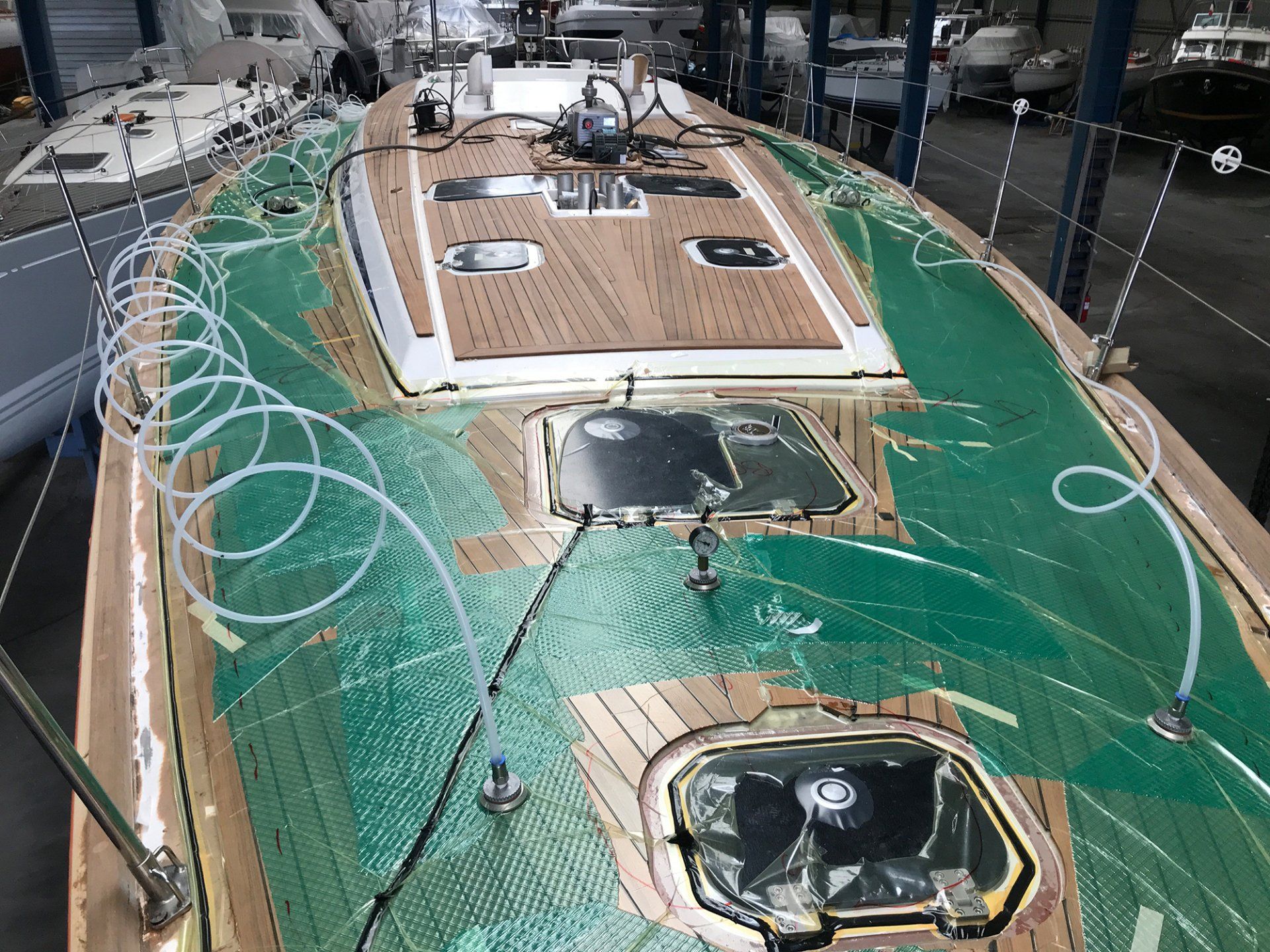

Deckslayout für eine 80 ft Segelyacht

2

Leisten & Laibungen

Der Zuschnitt der einzelnen Stabdecksleisten und Laibungen erfolgt aus handverlesenen Bohlen. Wir legen großen Wert darauf, die gesamte Konfektion des Teakholzes vom Stamm bis zur fertigen Leiste bei uns im Haus und unter strengen Qualitätskontrollen durchzuführen – denn ein Deck kann nur so gut sein wie das Material, aus dem es gebaut ist.

3

Vakuumlaminierte Wasserdampfsperre

Sobald Stäbe und Laibungen zu einem Teakdeck zusammengefügt sind, wird das neue Teakdeck gedreht und eine durchgehende Epoxidharz-Glasfaserplatte auf die Unterseite aufgebracht. Diese 0,8–1mm dünne Sperrschicht aus GL-zertifizierten Epoxidharzen im Glasfaserverbund schützt den Untergrund besser als ein Gelcoat oder eine Beschichtung. Feuchtigkeit kann nun nicht mehr unter das Teakdeck vordringen, das Bootsdeck bleibt dicht und geschützt.

Die Epoxidharz-Wasserdampfsperre wird vollflächig unterseitig auf das Teakdeck auflaminiert. Sie bildet eine schützende Barriere zwischen  Teakdeck und Bootsdeck.

4

Vorbereiten der Verklebung

Sobald das Material konfektioniert ist, beginnen die technisch-chemischen Prozesse. Verklebungen, die Jahrzehnten der Witterung trotzen sollen, bedürfen bester Materialien und gründlichster Untergrundvorbereitung. Neben der mechanischen Vorbereitung der Oberflächen durch feines Strahlen und Schleifen kommen in diesem Prozessabschnitt spezielle Lösemittel und Haftvermittler zum Einsatz, um die bestmöglichen Verklebungen zu erreichen.

5

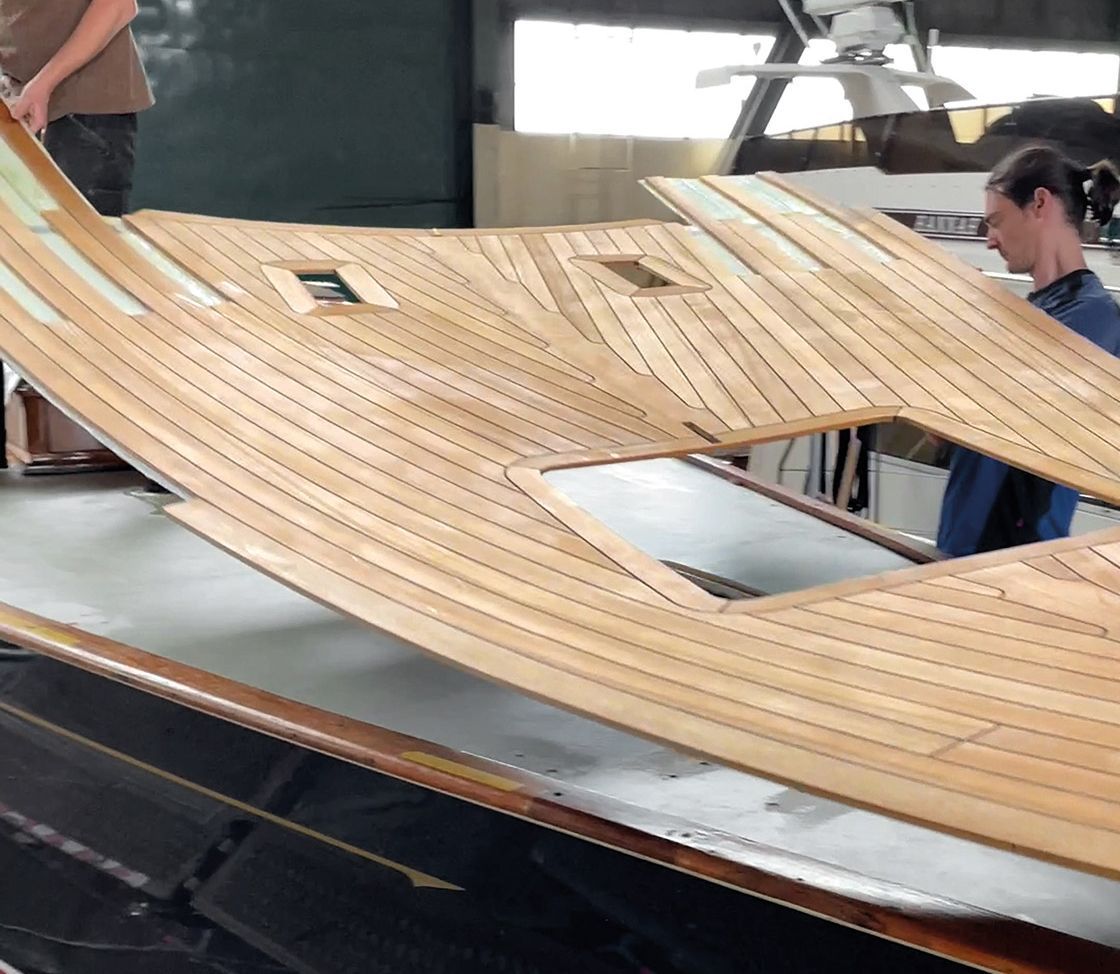

Fügen

Auf den speziellen Decksspanntischen nimmt das Teakdeck nun erstmalig seine Form an. Die einzelnen Bauteile werden eingespannt, über der Epoxydharz-trägerplatte eingebogen und positioniert. Die Trägerplatte wird ebenfalls mit speziellen chemischen Haftvermittlern für die optimale Verklebung vorbereitet, der dauerelastische Klebstoff wird appliziert und die Deckselemente werden zusammengefügt.

6

Vorbehandlung

Mehrere Tage dauert es, bis die chemischen Prozesse der Verklebung abgeschlossen sind und das Deck für das Verfugen der Decksnähte vorbereitet werden kann. Um die besten Ergebnisse zu erzielen, müssen alle Decksfugen in mehreren Arbeitsgängen angeraut, gereinigt und mit einem speziellen Haftvermittler beschichtet werden. Erst dann folgt einer der wichtigsten und lebensverlängernden Schritte: Das Einlegen eines Fugenbands.

7

Einlegen des Fugenbands

Die Dreiflankenhaftung: Teakholz besitzt zwar ein vergleichsweise geringes Quell- und Schwundverhalten, kann unter wechselnden klimatischen Bedingungen aber geringfügig arbeiten. Die Teakdecksfugen müssen diese Stauch- und Dehnungskräfte aufnehmen können, ohne sich von der Fugenflanke zu lösen. Deshalb ist es erforderlich, die Dreiflankenhaftung des Dichtstoffes zu verhindern. Aus diesem Grund legen wir nach dem Ablüften des Primers stets ein spezielles Fugenband in alle Decksnähte ein.

Lebensverlängerung: Ein Fugenband verhindert eine Dreiflankenhaftung des Dichtstoffs

8

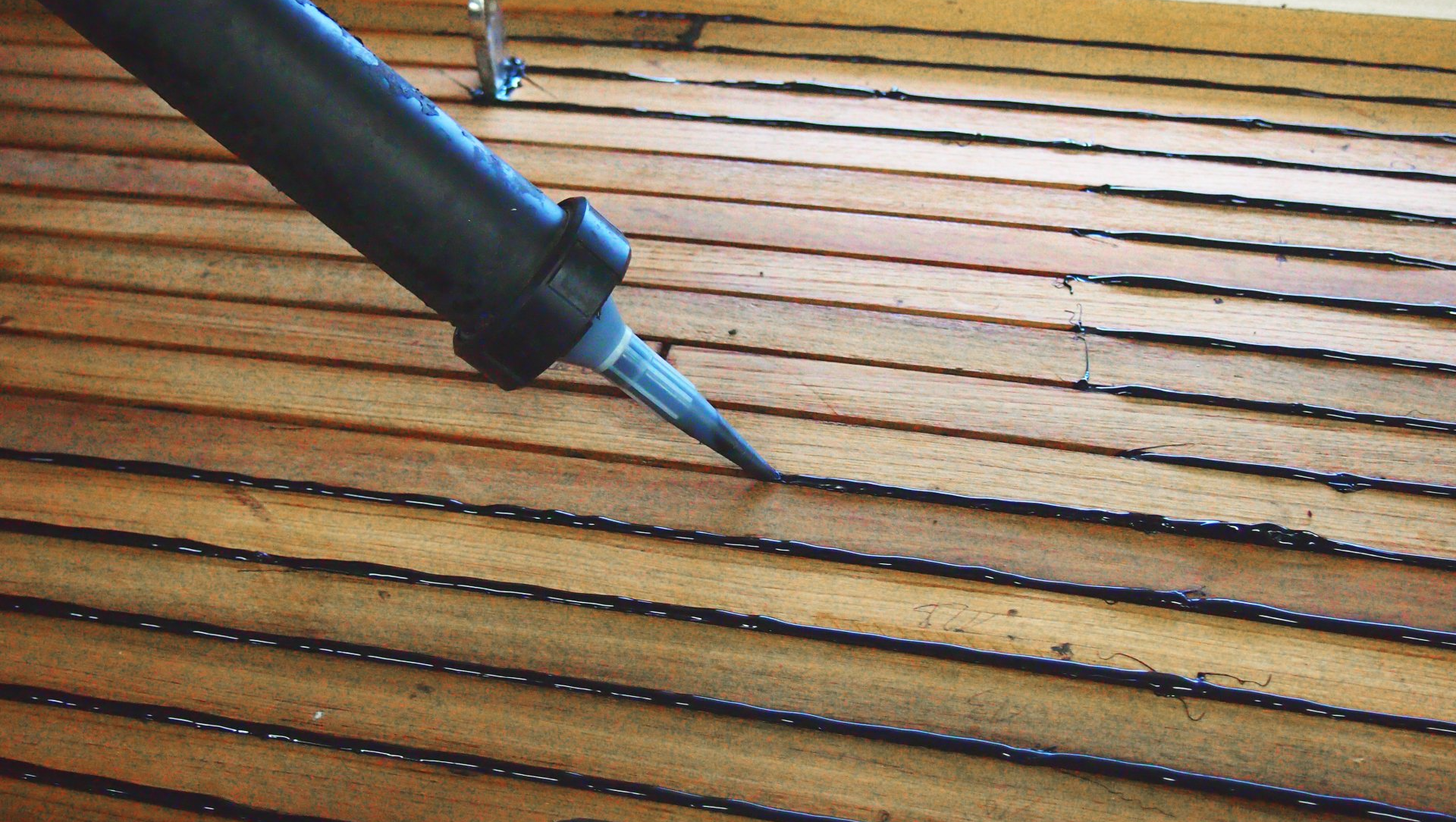

Vergießen

Unsere modernen Teakdecks werden im Druckverfahren mit silanmodifiziertem MS-Polymer vergossen. Dieses Material verbindet die Vorteile von Pulyurethan und Silikon und ist nicht nur in puncto UV-Beständigkeit das Beste, was der Markt zu bieten hat. In speziellen Trockenräumen erlauben wir dem Dichtstoff über mehrere Tage unter kontrollierten Bedingungen optimal auszuhärten.

Nach dem Vergießen härtet der Dichtstoff unter  kontrollierten Bedingungen mehrere Tage lang aus

9

Oberflächenbearbeitung

In 3 Schleifgängen bekommen unsere Teakdecks ihr Finish und ihre Oberflächenbeschaffenheit. Die Wahl der richtigen Körnung und die Schleifrichtung sind zwei wesentliche Faktoren, die diesen Prozessabschnitt beeinflussen. Nach dem letzten Feinschliff sind unsere Teakdecks fertig für die Montage.

10

Transport & Logistik

Mit unseren Werkstattwägen transportieren wir unsere Teakdecks europaweit zu unseren Kunden. Unsere Bootsbauer:innen reisen mit dieser mobilen Werkstatt samt Teakdeck an, ausgerüstet um auf alle Eventualitäten vor Ort flexibel reagieren zu können. Für den Transport sehr großer Decks oder unserer Teakdecks zur Selbstmontage arbeiten wir mit ausgewählten Speditionen zusammen.

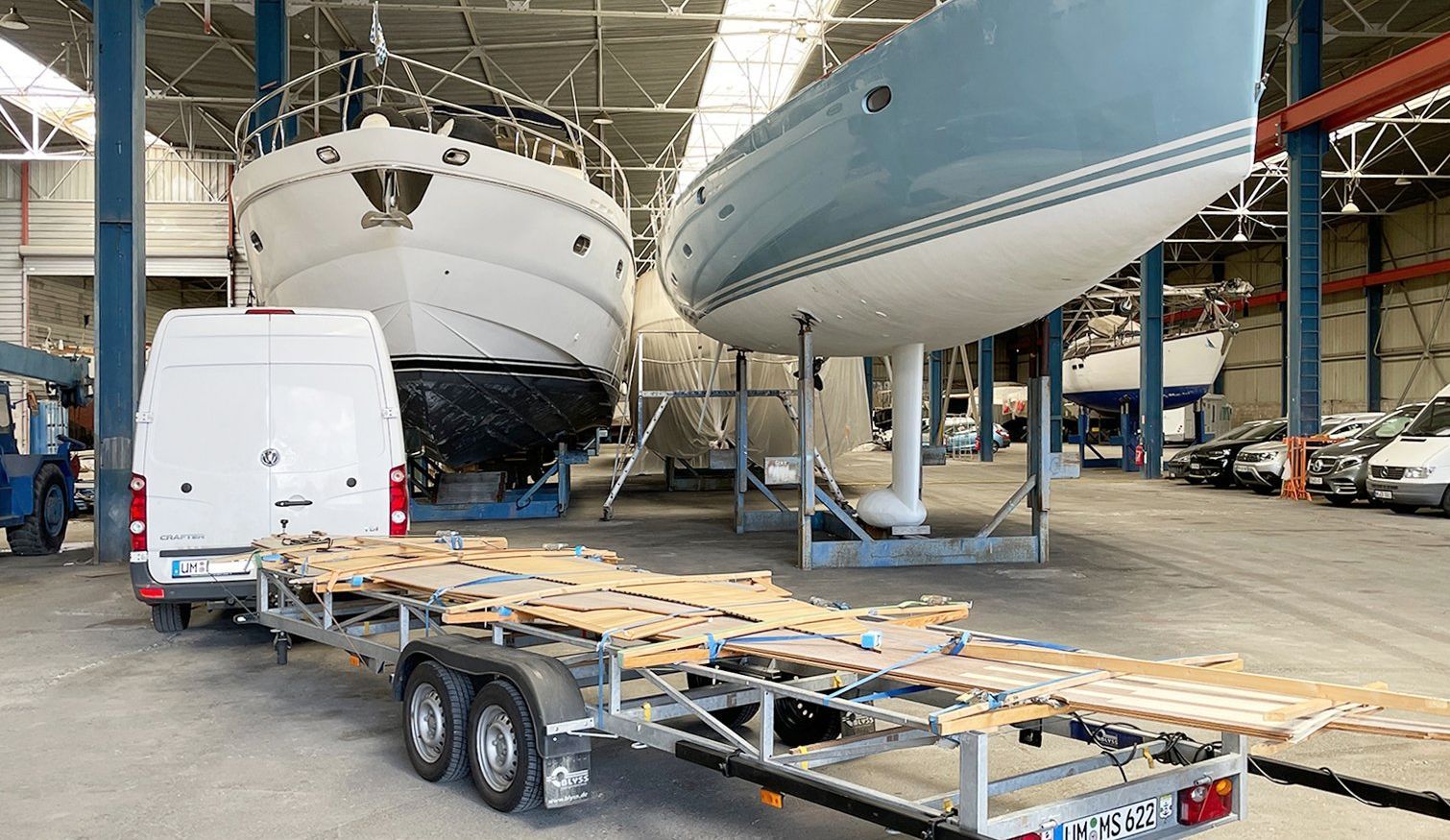

Transport eines Teakdecks für die Montage auf einem Boot in einer Werft
